Charakteristika
Na Letišti Praha probíhá výstavba nového kolektoru Hangár G, který posílí v Praze technickou infrastrukturu Letiště Václava Havla. Stavba by měla být zprovozněna ve 3Q/2026.
Po realizaci obou staveb, Stavby 1 - Kolektor Hangár G a Stavby 2 - Kolektor Sever – Jih bude celková délka kolektorové trasy měřit 1614 m. Bude sloužit pro vedení technické infrastruktury letiště. Výstavbou dojde k centralizaci vedení inženýrských sítí a zásadnímu navýšení kapacit propojení severní a jižní části letiště.
Návrh trasy zohledňuje okolní zástavbu a výhledové studie a projekty rozvoje areálu pražského letiště. Záměr byl projekčně zhotoven metodou BIM, včetně příslušných předpisů a požadavků investora, které byly podrobně zpracovány v dokumentu EIR (požadavky investora na BIM). K připomínkování projektu byl použit ze strany investora pro komunikaci nad BIM modely program Revizto, který pracuje se 3D modely různých formátů. Zároveň je schopen číst a pracovat se 2D dokumentací.
Stavba 1 - Kolektor Hangár G - v realizaci

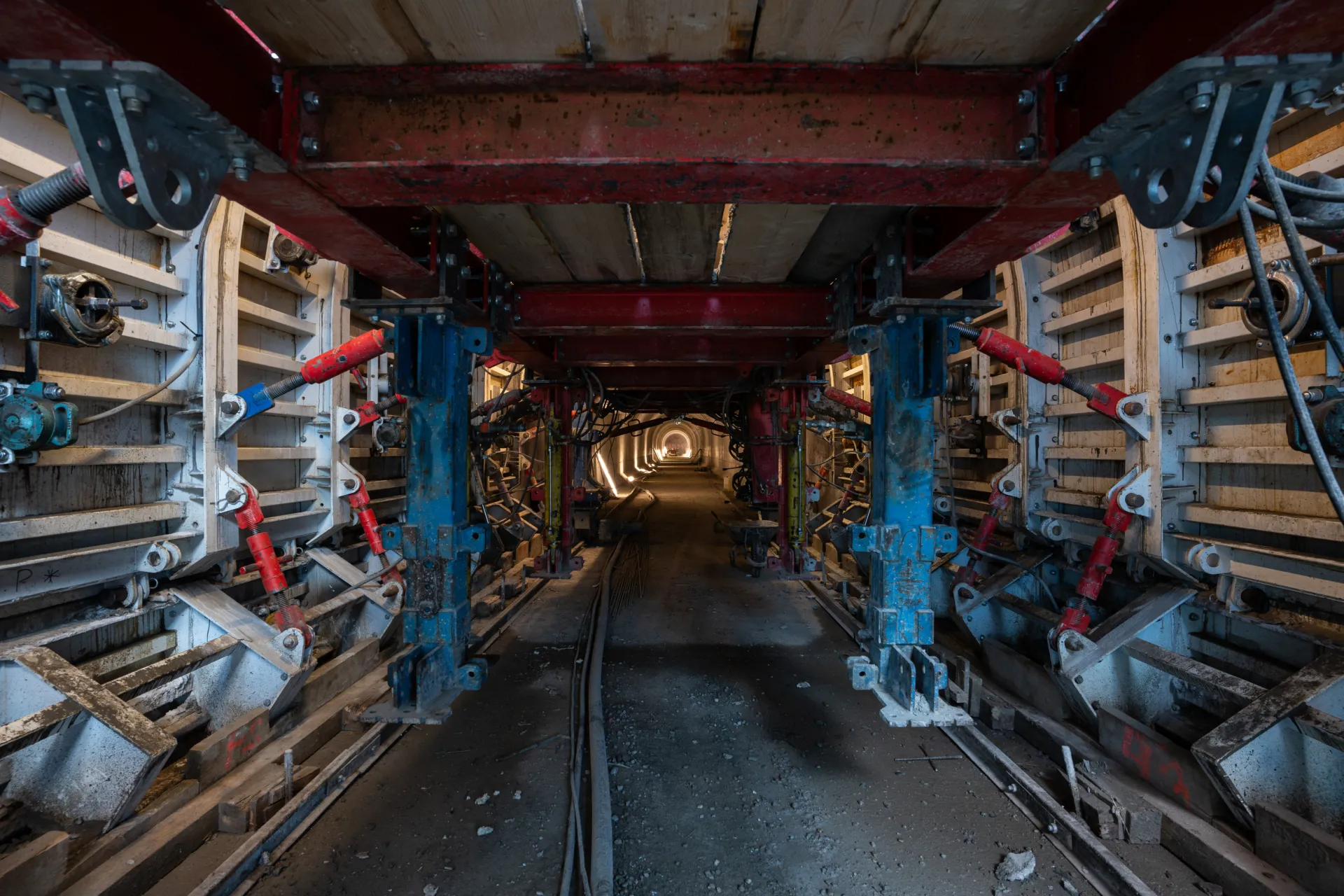

Realizace byla na Letišti Praha zahájena v listopadu 2024 a potrvá 2 roky. Zhotovitelem stavby je Metrostav DIZ s.r.o.

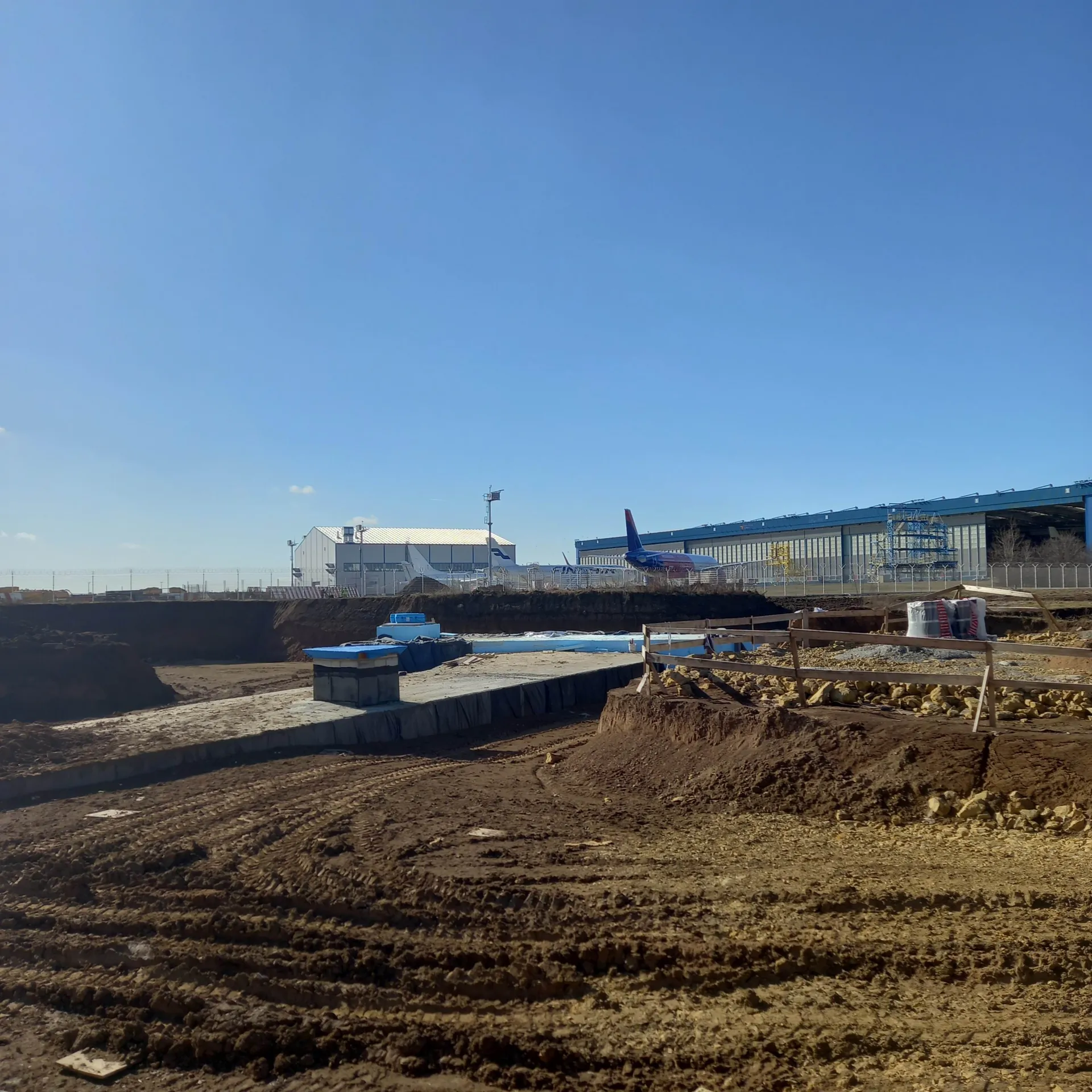

Kolektor začíná na severním okraji letiště, kde se v blízkosti hlavní trafostanice letiště napojuje na koncovou šachtu stávajícího kolektoru. V trase kolektoru je jedna technická komora TK7 a 4 šachty Š8, Š9, Š10 a Š11. Celková délka trasy je 650 m. Současně se v rámci jiné investiční akce buduje nová trafostanice TS20, ve které bude umístěno podružné řídící stanoviště kolektoru a ze které bude kolektor napájen.

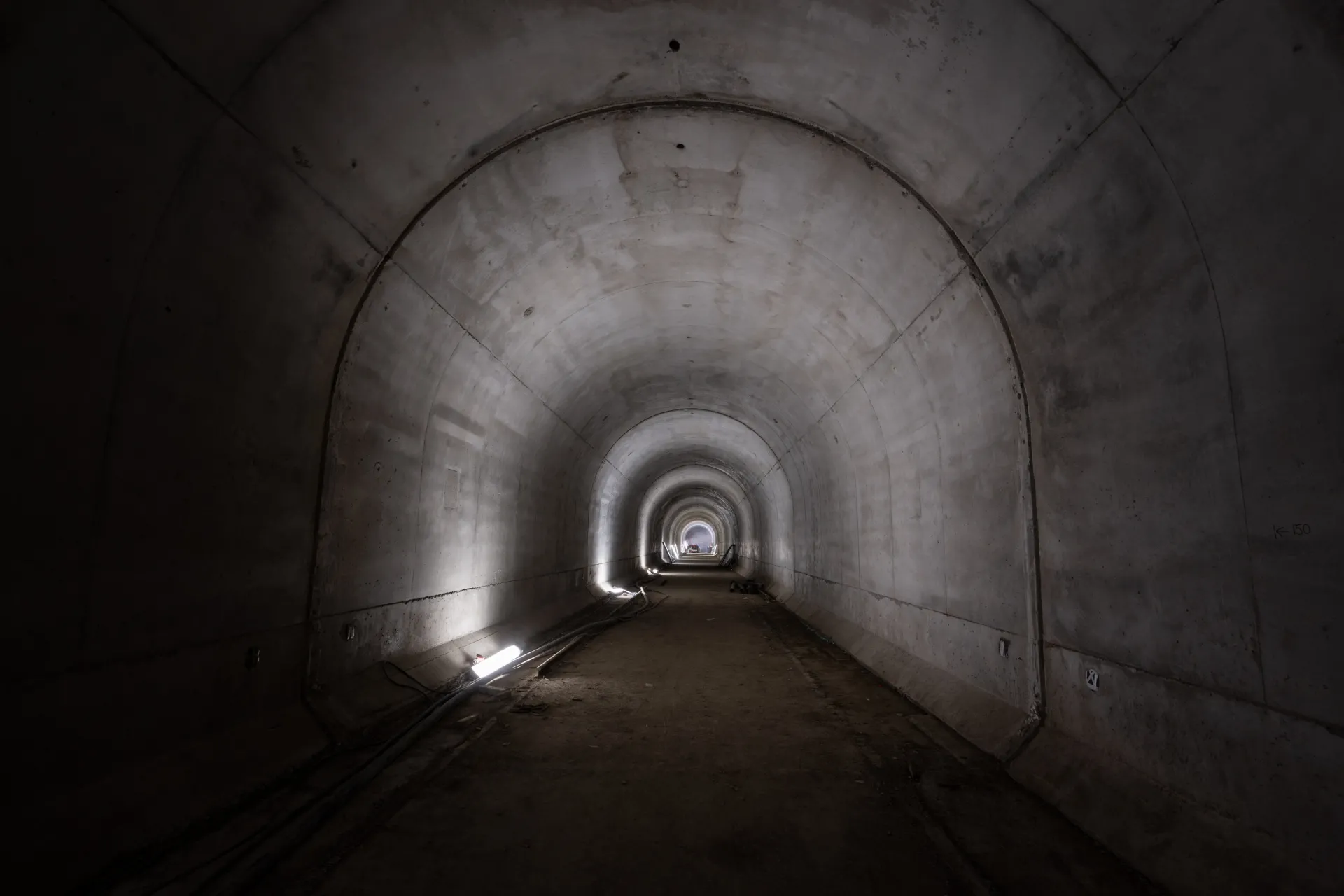

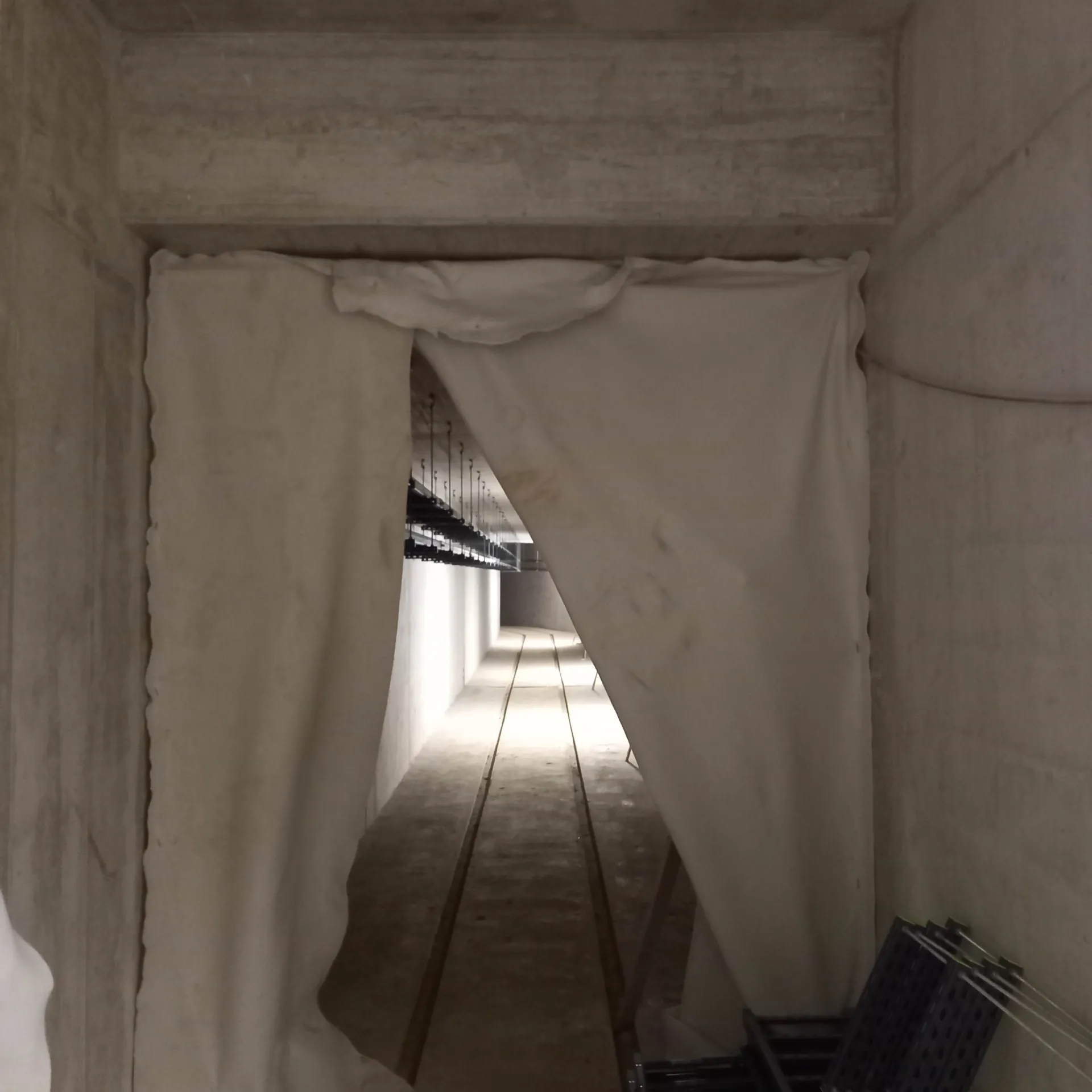

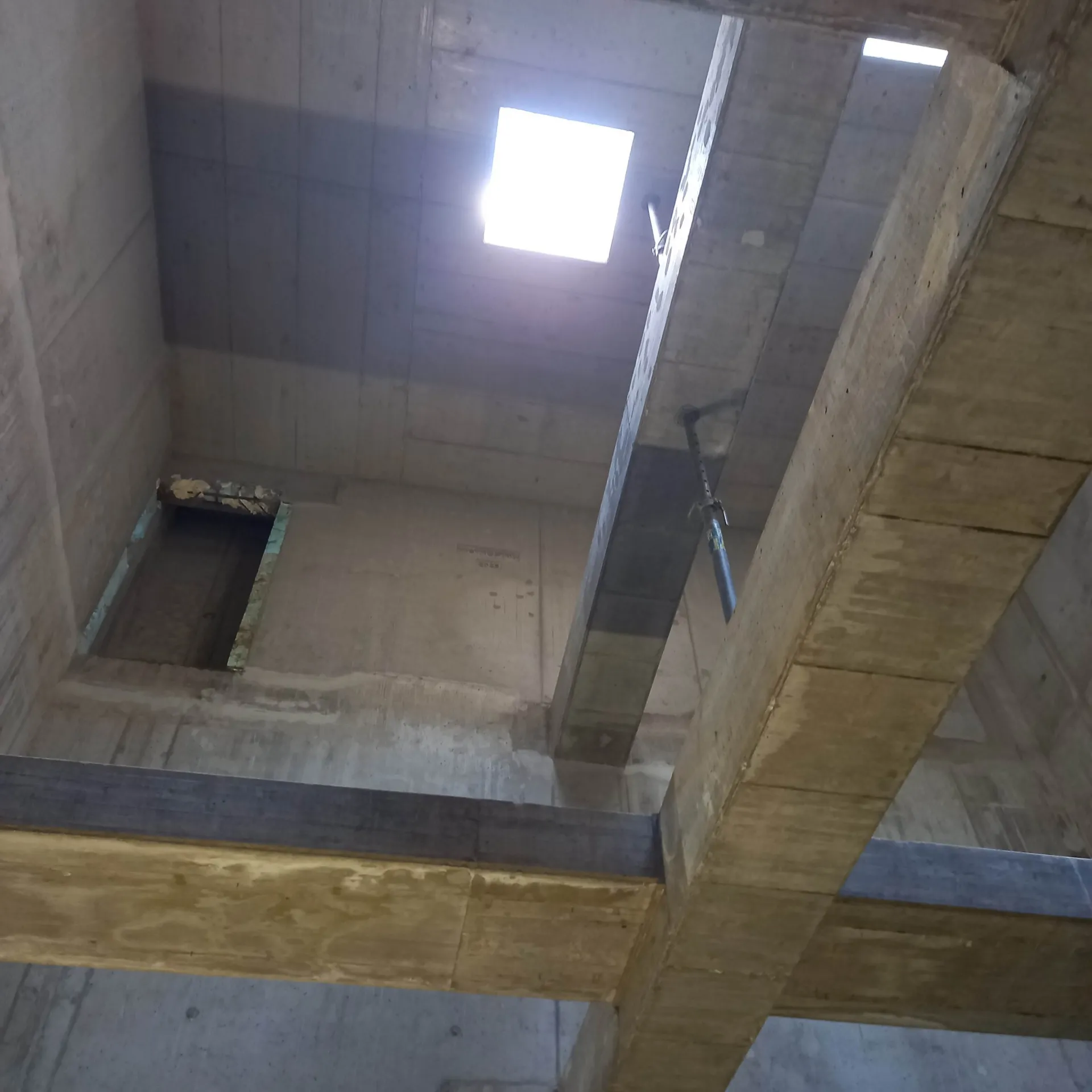

V současné době jsou provedeny nosné konstrukce ražené i hloubené části trasy kolektoru, všech čtyř šachet, únikové chodby a kabelového kanálu do trafostanice TS20. Stojí i hrubá stavba nové trafostanice. Nosné konstrukce technické komory TK7 kolektoru s přípravou pro výhledové napojení kolektoru Sever a elektro kanálu jsou nyní ve výstavbě. Kolektor je již propojen s koncovou šachtou stávajícího kolektoru a v koncové šachtě nového kolektoru Š11 je provedena příprava pro napojení kolektoru Sever-Jih, který bude realizován následně.

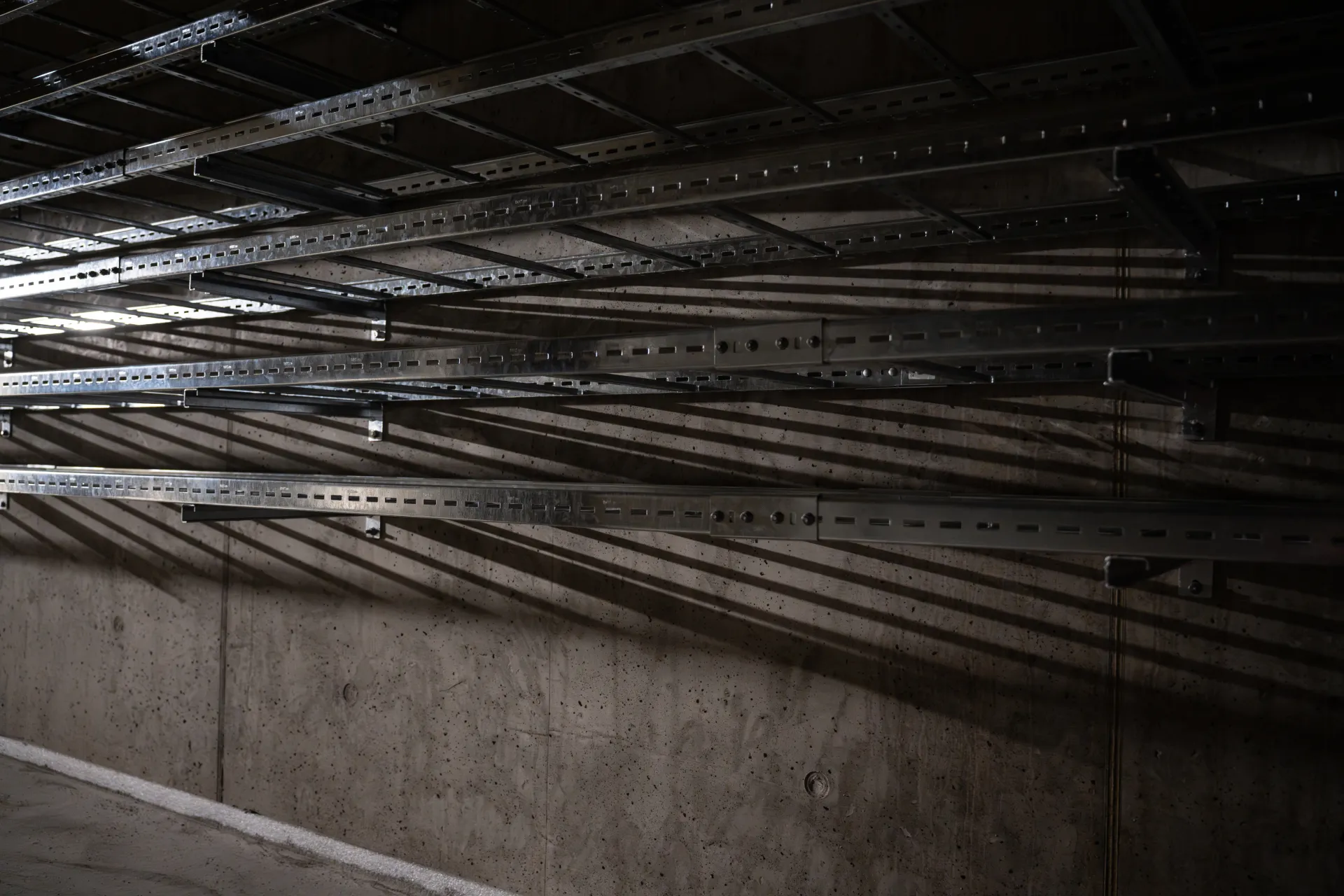

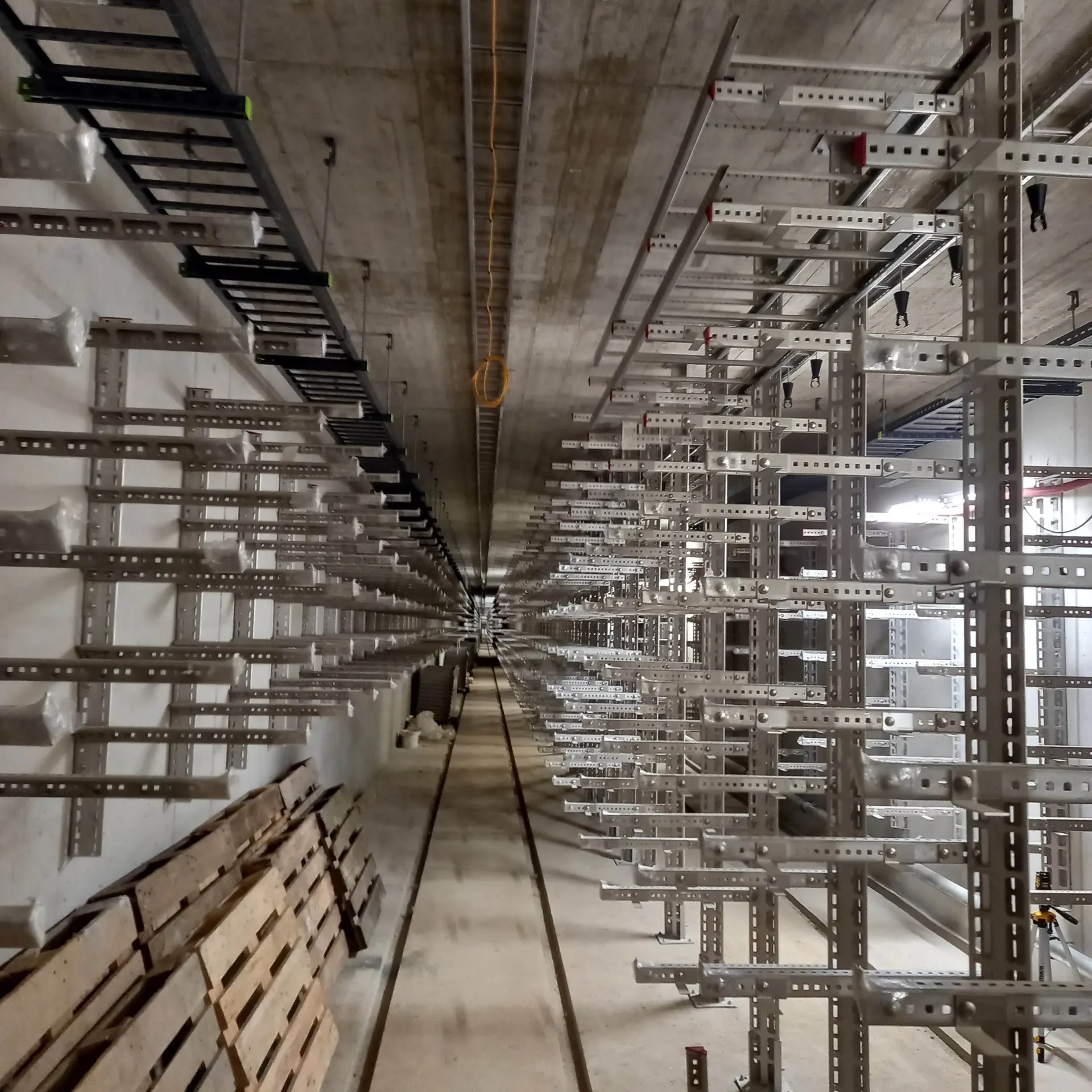

Práce PSV a vystrojování kolektoru a šachet kabelovými konstrukcemi probíhá ze směru od šachty Š11 a TS20. V současné době se provádí v hloubené části kolektoru mezi šachtami Š11 až Š9 a v trafostanici.
Stavba 2 - Kolektor Sever - Jih - v projektové přípravě
V současné době je zhotovena dokumentace pro stavební povolení. Délka této trasy je cca 964 m a je navržena převážně jako ražená se 4 šachtami. Kolektor bude napojen na koncovou šachtu Š11 stavby 1 a dále veden uzavřenou částí letiště jižně a ukončen šachtou vně uzavřené letištní plochy v oblasti kruhové křižovatky ulice K letišti. Zde bude navazovat na kolektor Jih, který je řešen v rámci samostatné investiční akce.
